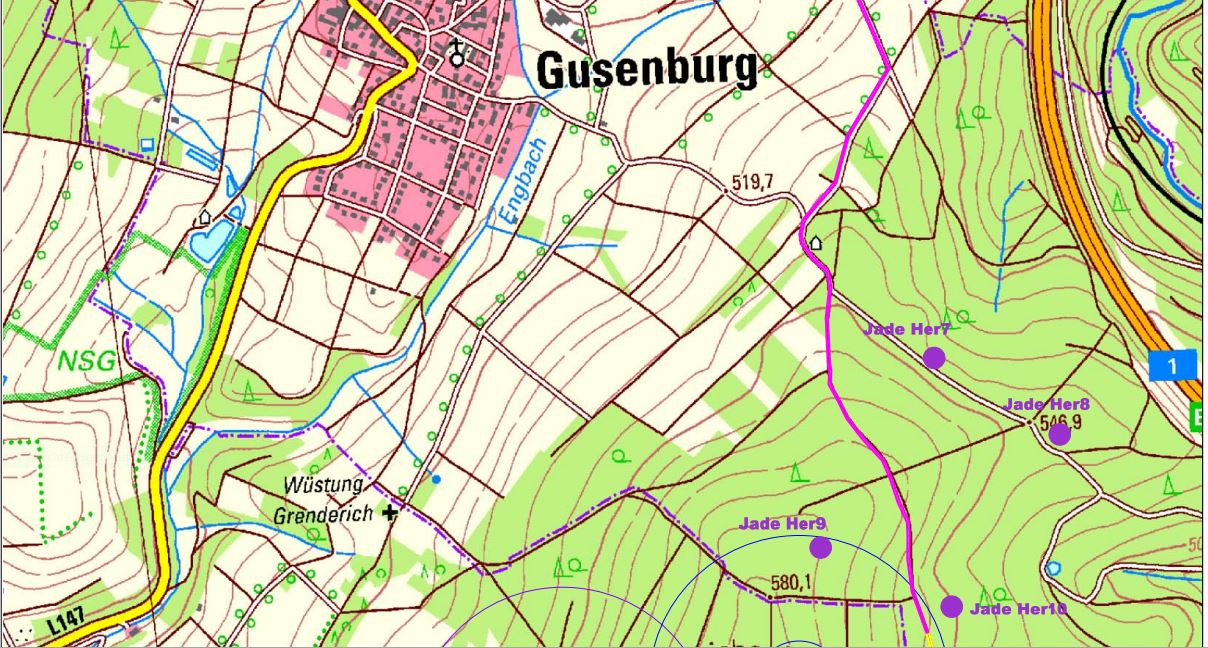

Die Firma Jade Natur Energie hat angezeigt, dass in Kürze mit den Arbeiten zur Realisierung des Windparkprojekts Gusenburg Nord begonnen wird.
Geplant sind insgesamt sieben Windenergieanlagen (WEA) des Typs Nordex N163. Fünf der sieben Anlagen befinden sich auf der Gemarkung der Ortsgemeinde Gusenburg. Zwei nördlich des Modelflugplatzes hinter der ehem.
Standortschießanlage und drei weitere im gegenüberliegenden Perschwald.
Zwei weitere Anlagen befinden sich auf der angrenzenden Gemarkung der Stadt Hermeskeil. Eine Anlage östlich der ehem. Standortschießanlage auf dem ehem. Standortübungsplatz sowie eine weitere nördlich der Wochenend-Ferienhaus-Siedlung „Im Trieschelbach“.
Im Rahmen der Errichtung des Windparkprojekts Gusenburg Nord hat die Firma Jade Natur Energie das Forstamt Hochwald mit der Rodung der erforderlichen Infrastrukturflächen für die sieben WEA beauftragt.
Die Rodungen werden voraussichtlich ab Mitte September 2025 beginnen und einige Wochen in Anspruch nehmen.
Im Rahmen der Rodungs- und späteren Bauarbeiten sind im Bereich des Feldwirtschaftsweges Primmen, Modellflugplatz Richtung Schranke Einschränkungen bzw. Behinderungen durch die zum Einsatz kommenden Forst- und Baumaschinen für den Verkehr von landwirtschaftlichen Fahrzeugen, Wanderern und Freizeitsportler möglich.
Des Weiteren muss an den beiden Zufahrten zu den Windpark-Arealen von der Landesstraße L147 im Rahmen der Rodungs- und späteren Bauarbeiten mit erhöhtem Verkehrsaufkommen gerechnet werden.

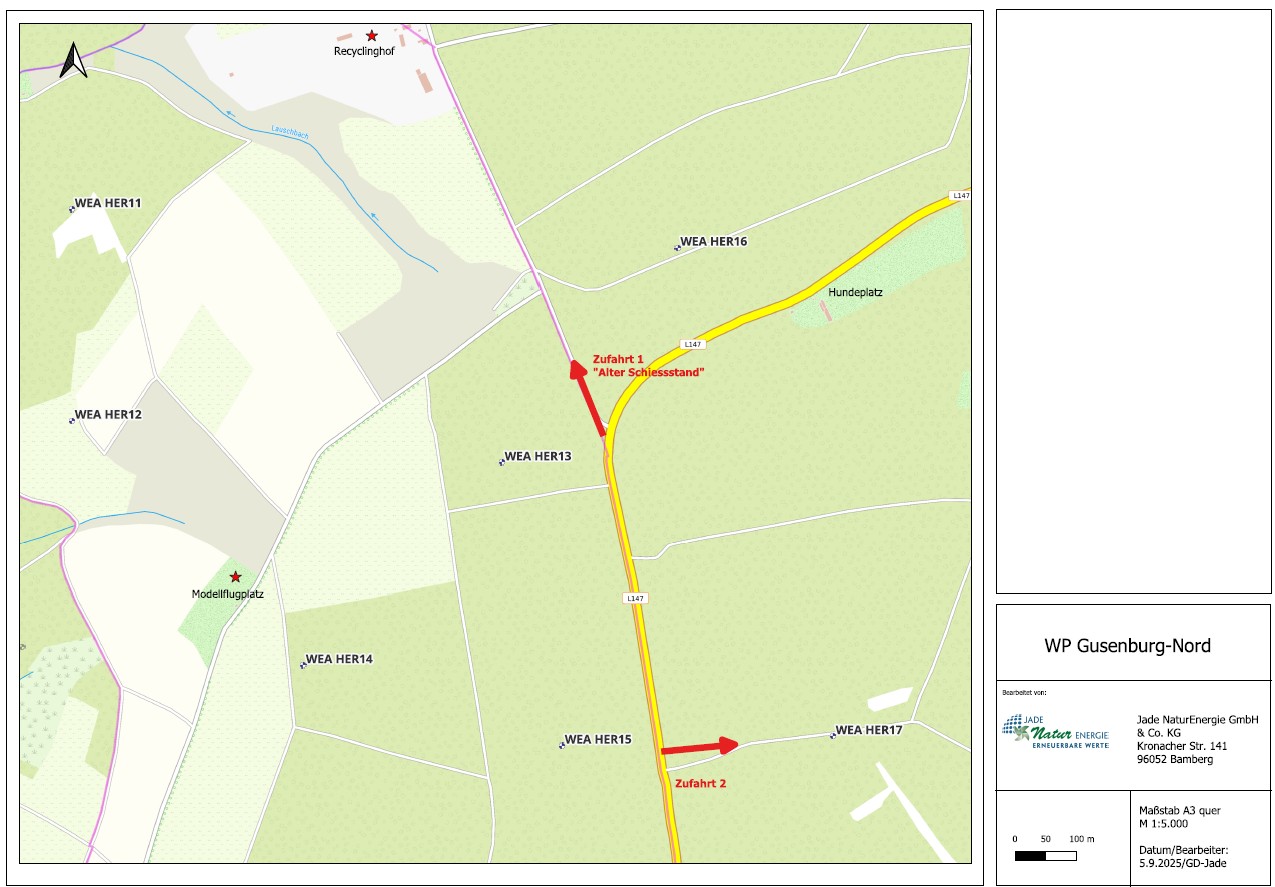

• Zufahrt 1 (Perschwald): Asphaltierte Zufahrt zur Schranke Richtung ehem.
Standortschießanlage in Fahrtrichtung Hermeskeil links abzweigend
• Zufahrt 2 (Trieschelbach): Waldweg auf Hermeskeiler Gemarkung in
Fahrtrichtung Hermeskeil rechts abzweigend
Bauzeitplan:
Der Beginn der ersten Wegebau- und Erdarbeiten ist nach momentanem
Stand ab Anfang November 2025 vorgesehen.
Die Anlieferung der Windenergieanlagen Großkomponenten wird aus heutiger Sicht, in Abhängigkeit der Transportgenehmigungen ab August 2026
erfolgen.
Der Abschluss der WEA-Errichtungen sowie die Inbetriebnahme der Windenergieanlagen sind nach aktuellem Terminplan bis Ende Juni 2027 vorgesehen.
Anschließend können die Rückbau- und Renaturierungsmaßnahmen temporärer Baubereiche umgesetzt werden.
Diese Arbeiten werden dann noch bis mindestens Ende März 2028 andauern.
Siegfried Joram, Ortsbürgermeister
